Что такое графикование (Detailed Scheduling): от Excel к цифровому расписанию

Оглавление

Что такое графикование/детальное планирование производства? ↑ Наверх

Планирование – фундамент любого эффективного производства, а ключевая цель – обеспечение своевременного и качественного выпуска продукции с минимальными затратами. Для достижения данной цели предназначен такой инструмент, как детальное (оперативное) планирование производства, необходимое для выполнения ежесуточных и ежесменных задач.

Графикование/Детальное производственное планирование (DS, APS) – это построение сменного графика производства, который представляет собой последовательность операций, распределенных по временной шкале на рабочем центре, обычно представленный в удобном формате диаграммы Ганта. Формирование плана возможно выполнить как вручную, так и в автоматическом режиме с последующей интерактивной модификацией последовательности операций.

В то время как верхнеуровневое планирование оперирует неделями, месяцами и даже годами, DS спускается на уровень смены с поминутной разбивкой и последующим формированием сменно-суточного задания для каждого рабочего центра.

Основные проблемы Excel-планирования ↑ Наверх

Excel до сих пор остается самым массовым инструментом для составления производственных графиков. Однако за его кажущейся простотой скрываются системные риски. Диспетчер вынужден вручную удерживать в голове десятки переменных: правила очередности операций, их длительность, время на переналадки, доступность сырья и оснастки, графики ремонтов, фактическое исполнение сменных заданий и внеплановые простои. Финалом этого многочасового процесса становится ручной перенос выстроенной цепочки в учетную систему.

Какие риски несёт ручное планирование в Excel?

  • Цена ошибки. Достаточно одной опечатки: например, случайно указать «лишний» ноль и вместо 100 000 получить 1 000 000, чтобы сделать весь план невыполнимым.
  • Человеческий фактор. Плановик – не машина и не алгоритм. Он может не учесть технологические ограничения, наличие специфической оснастки или просто «потерять» производственный заказ при бесконечном копировании ячеек в Excel.
  • Огромные временные затраты. Составление графика вручную занимает часы, а иногда и рабочие дни, так как плановику необходимо одновременно учитывать большое количество факторов, влияющих на последовательность производственных операций, например, остатки на складах, графики смен, доступность персонала, доступность сырья и сроки отгрузки.
  • Отсутствие гибкости и «эффект домино». В Excel отсутствует функция автоматического пересчета всей цепочки операции на рабочем центре. Если один заказ поменял свое месторасположение во времени, плановик вынужден вручную «двигать» и пересчитывать все последующие операции, размещенные в ячейках.

Преимущества автоматизации: от интуиции к алгоритму ↑ Наверх

Автоматизированная система графикования предлагает плановику интуитивно понятный интерфейс и инструменты для быстрого формирования детального расписания. Что это даёт?

  • Оптимальная загрузка мощностей. Система выстраивает очередь операций так, чтобы максимально задействовать оборудование.
  • Минимизация переналадок. Сокращается число и длительность переходов между операциями одного или нескольких продуктов, в том числе учитываются необходимости промежуточных или полных очисток оборудования.
  • Учет ограничений. Система принимает во внимание наличие форматных частей, график техобслуживания и ремонтов (ТОиР) оборудования, технологические простои.
  • Контроль доступности сырья. Если сырья на нужную дату нет, плановик получает предупреждение, а операция автоматически переносится на день, когда материал появится. При изменении сроков поставки система перестраивает очередь заказов с учётом их обеспеченности.

Автоматическое планирование состоит из набора настроек и эвристик, позволяющих за короткое время сформировать последовательность заказов по определенным правилам. Для редактирования последовательности заказов на рабочем центре плановику доступен Drag&Drop – ручное перемещение заказа по временной шкале или на альтернативные рабочие центры с последующим запуском автоматического пересчета всей очереди операций. Результаты планирования передаются в учетную систему по окончании процесса по клику плановика.

С чем работает плановик: диаграмма Ганта вместо таблиц ↑ Наверх

В отличие от обычных таблиц в Excel, основным инструментом работы плановика в DS является интерактивная диаграмма Ганта: на рабочих центрах размещаются производственные операции и переналадки с возможностью настройки разной цветовой маркировки, визуализируется нерабочее время, технологические ограничения. Диаграмма является интерактивной – плановик может добавлять, редактировать или удалять объекты в режиме реального времени.

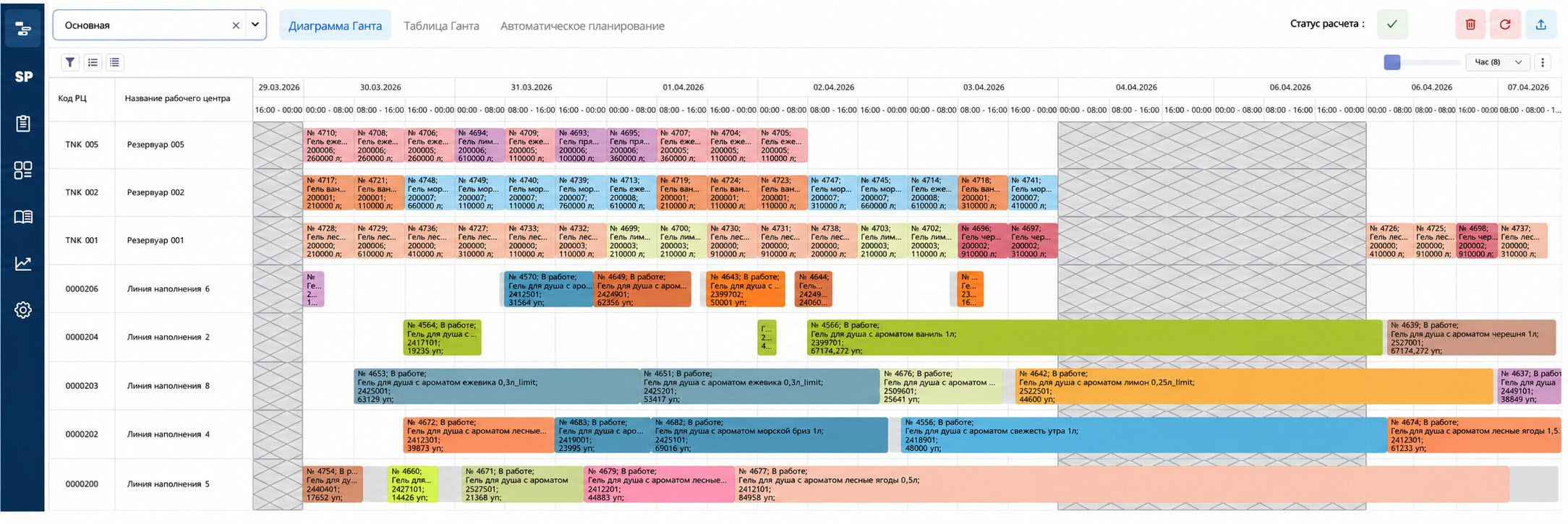

Интерактивная диаграмма Ганта в системе детального календарного планирования производства Knowledge Space

Пример диаграммы Ганта из Графикования Knowledge Space

Экономический эффект от внедрения системы DS ↑ Наверх

Внедрение системы DS — это не только удобство для основных пользователей, но и прямой вклад в маржинальность бизнеса. Опираясь на результаты реализованных проектов (например, на базе продуктов Knowledge Space) можно выделить следующие ключевые показатели эффективности:

  • Рост производительности оборудования (OEE) на 5–15%. Благодаря использованию эвристик по минимизации переналадок, система находит скрытые резервы времени. Там, где раньше станки простаивали из-за неоптимальной очереди заказов или долгой мойки, теперь выпускается готовая продукция.
  • Сокращение уровня незавершенного производства (НЗП) на 10–20%. DS-система синхронизирует все этапы производства. Полуфабрикаты не копятся между цехами «про запас», так как каждая следующая стадия точно знает время готовности предыдущей. Это высвобождает оборотный капитал компании.
  • Повышение уровня сервиса (OTIF) до 95–98%. Точное расписание позволяет давать коммерческому отделу и клиентам гарантированные даты отгрузки. Система «видит» реальную возможность выполнить заказ к сроку, что исключает штрафы от торговых сетей и повышает лояльность покупателей.
  • Сокращение времени на планирование в 2–4 раза. Вместо 4–6 часов «рисования» графиков в Excel, планировщик тратит 15–30 минут на генерацию расписания и анализ аномалий. Это позволяет специалисту фокусироваться на решении проблем, а не на технической рутине.
  • Снижение складских запасов готовой продукции на 15–20%. Более точное и гибкое производство позволяет работать «ближе к спросу». Вам больше не нужно хранить огромные страховые запасы на складе на случай срыва плана — план становится надежным.

Каким компаниям необходима автоматизация процессов детального планирования? ↑ Наверх

Наибольший эффект от внедрения системы класса APS получают производства со сложной многоступенчатой переработкой и высокой вариативностью производственной программы. Можно выделить несколько ключевых «маркеров», при совпадении которых автоматизация становится уже не желательной, а критически необходимой.

Отраслевая специфика. Классические «бенефициары» DS — это FMCG (товары повседневного спроса) и Фармацевтика. Почему именно они?

  • Большое количество SKU (артикулов). В портфеле могут быть сотни и тысячи наименований, каждое из которых требует своей последовательности операций и режимов обработки.
  • Многостадийность и узкие места. Продукт последовательно проходит через несколько цехов и рабочих центров, при этом производительность этапов, как правило, не сбалансирована. Один станок или линия становятся «бутылочным горлышком», вокруг которого выстраивается всё остальное расписание.
  • Высокая частота переналадок. При широкой номенклатуре переходы между продуктами происходят постоянно. В фармацевтике к этому добавляются строгие требования к обязательным промежуточным и полным очисткам оборудования, время которых может занимать часы. Оптимизация последовательности здесь дает колоссальную экономию.
  • Волатильность спроса и сроков поставки. Рынок диктует постоянно меняющиеся приоритеты, а сырье может приходить с задержками. В таких условиях статичный план, составленный в начале недели, устаревает уже к ее середине.

Когда Excel перестает справляться. Помимо отраслевой принадлежности, есть универсальные признаки, сигнализирующие о необходимости перехода на DS независимо от типа производства:

  • Плановик — единственный носитель знаний. Все правила, ограничения и хитрости очередности заказов хранятся только в его голове. Его уход в отпуск или на больничный вызывает коллапс на производстве.
  • Хронические опоздания и штурмовщина. Сроки отгрузки регулярно срываются, несмотря на, казалось бы, загруженные «под завязку» мощности. В конце смены или месяца неизбежны авралы для закрытия «горящих» заказов.
  • Необъяснимые простои. Оборудование периодически останавливается, но системного понимания причин — плановая это переналадка, ожидание сырья или организационная пауза — ни у кого нет.
  • Разрыв между планом и учетом. Плановый график живет в Excel, а факт исполнения — в учетной системе (ERP). Сверка этих двух реальностей отнимает часы рабочего времени и порождает конфликты между подразделениями.

Если компания узнает себя хотя бы в двух-трех пунктах — это верный сигнал того, что ручные методы планирования стали тормозом для развития, и настало время переходить к специализированному DS-решению.

Как подготовиться к внедрению ↑ Наверх

Успех проекта по автоматизации детального планирования во многом закладывается на этапе подготовки. Практика показывает, что попытка «просто развернуть систему» без предварительной методологической работы приводит к разочарованию и откату обратно в Excel. На что стоит обратить пристальное внимание:

1. Актуальная нормативно-справочная информация (НСИ). Это фундамент, без которого алгоритмы не смогут построить адекватный план. Что конкретно должно быть в порядке:

  • Состав оборудования и его характеристики. Реестр рабочих центров с указанием их производительности (скоростей), типа и доступных календарей работы.
  • Технологические маршруты (BOM/Routing). Полнота описания последовательности операций для каждой номенклатурной единицы, включая временные нормативы и условия перехода между этапами.
  • Нормы переналадок. Длительность переходов между различными группами продуктов и требования к очистке оборудования. Если нормативов нет — их придется вывести на этапе обследования, иначе оптимизация не будет работать.

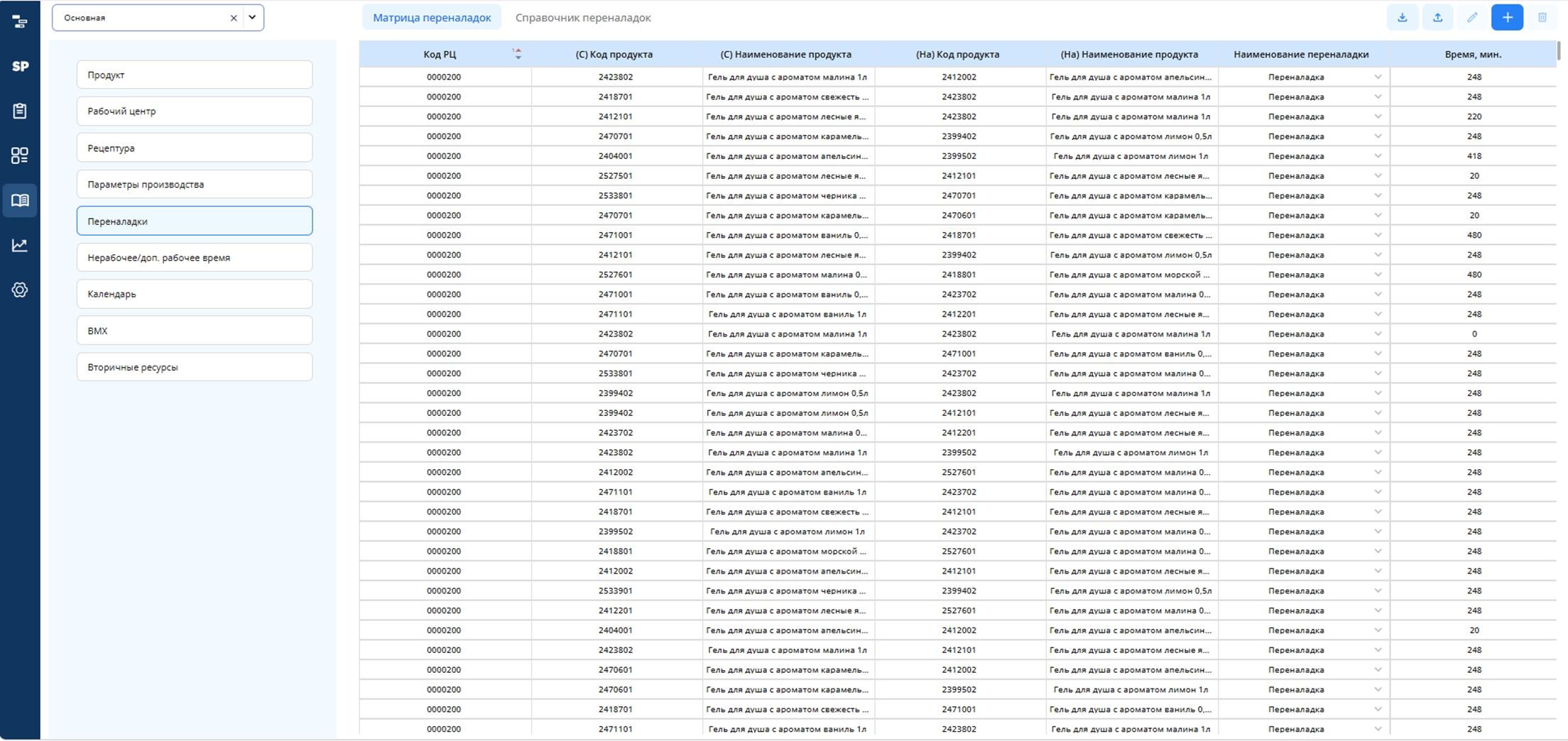

Пример Справочника переналадок для календарного планирования производства в системе Knowledge Space

Пример Справочника (Переналадки) из Графикования Knowledge Space

2. Формализация правил и ограничений. Это самый важный этап, который напрямую определяет качество будущего расписания. Необходимо выявить и задокументировать:

  • Технологические ограничения. Невозможность одновременного выпуска определенных продуктов на соседних линиях из-за перекрестной контаминации, требования к температурным режимам, времени стерилизации.
  • Ограничения по ресурсам. Доступность специфической оснастки и форматных частей, графики плановых ремонтов (ТОиР), квалификация персонала для выполнения конкретных операций.
  • Бизнес-приоритеты. Какие заказы являются «важнее других» и в какой очередности система должна их размещать: по дате отгрузки, по маржинальности продукта, по клиенту? Ответы на эти вопросы должны превратиться в настраиваемые правила алгоритма.

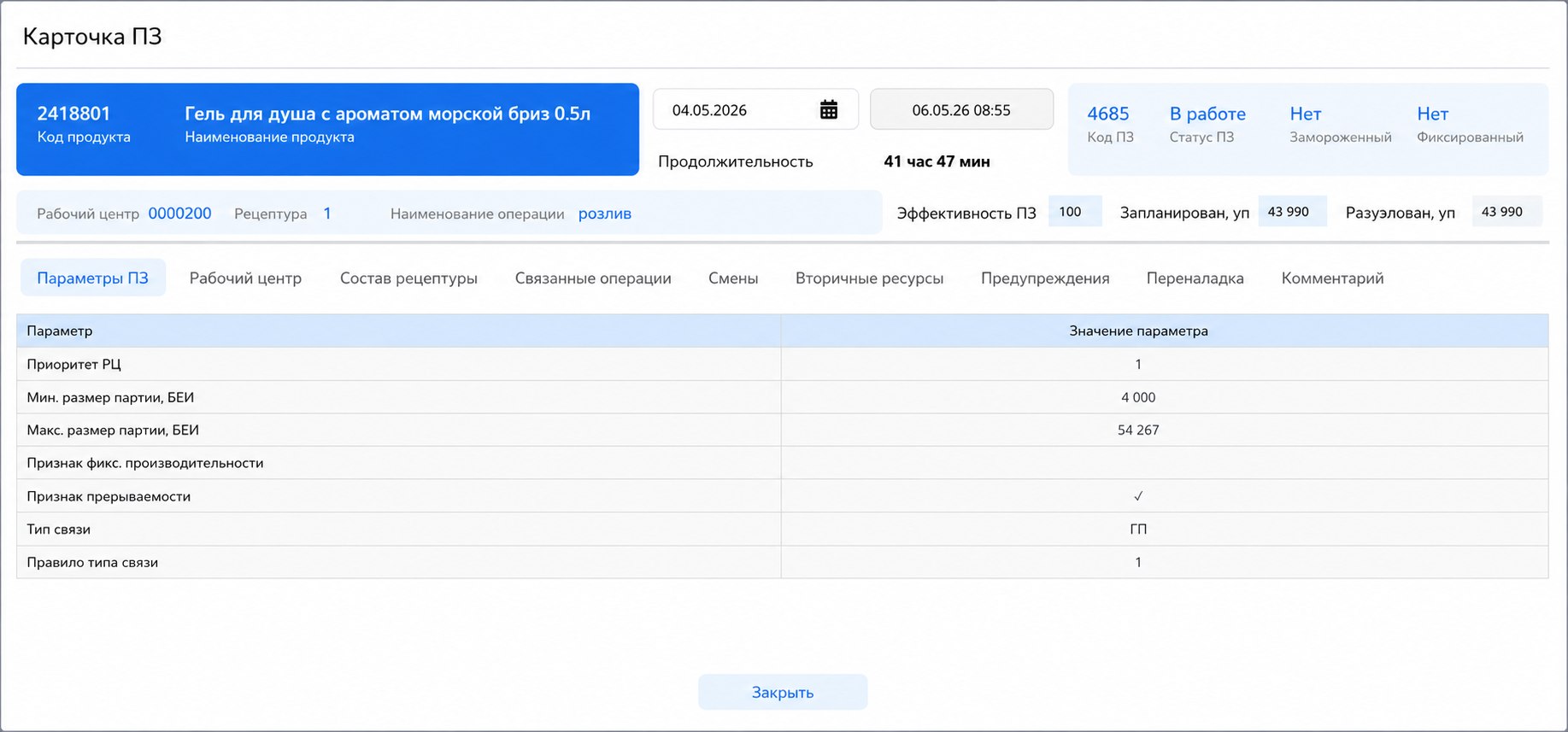

Пример карточки производственного заказа для графикования в системе Knowledge Space

Пример карточки производственного заказа из Графикования Knowledge Space

3. Адаптация персонала. Новый инструмент — это всегда изменение привычных процессов. Чтобы сопротивление не поставило крест на проекте, важно:

  • Вовлекать ключевых плановиков на этапе настройки. Люди, которые будут ежедневно работать в системе, должны понимать логику ее решений и иметь возможность влиять на правила, а не получать готовый «черный ящик».
  • Обеспечить поэтапный переход. Наиболее эффективна модель, когда какое-то время система работает параллельно со старым методом: план формируется в DS, сверяется с ручным вариантом, и только после достижения доверия к результату становится основным инструментом.
  • Провести обучение на реальных кейсах. Не абстрактные тренинги, а разбор конкретных производственных ситуаций из практики предприятия, чтобы плановик сразу видел, как система помогает решать именно его ежедневные задачи.

Качественная проработка этих трех блоков превращает внедрение DS из технологического проекта в реальный инструмент повышения эффективности, которым будет пользоваться команда.

Импортозамещение APS ↑ Наверх

Рынок систем класса APS (Advanced Planning & Scheduling), к которым относится и детальное планирование, за рубежом развивается десятилетиями и представлен целым рядом зрелых, функционально насыщенных решений. В России ландшафт иной: количество отечественных систем в этой нише заметно меньше, и далеко не все из них способны закрыть потребности сложных производств с их специфическими требованиями. При разработке нашего приложения мы ориентируемся на лучшие мировые практики, десятилетиями формировавшиеся в зарубежном ПО. Это позволяет предложить зрелый, интуитивно понятный интерфейс и обеспечить наименее стрессовый переход для клиентов, привыкших к определенной логике работы. Доступный функционал DS позволяет достигать тех же результатов планирования, что и решения ушедших с рынка вендоров.

Заключение: от «тушения пожаров» к управлению эффективностью производства ↑ Наверх

Детальное планирование производства (DS) — это не просто замена таблиц Excel на красивый интерфейс. Это фундаментальный переход от реактивного планирования к проактивному управлению. Когда компания продолжает планировать «вручную», она несет скрытые потери каждый час: на лишних переналадках, на простоях из-за задержки сырья, на человеческом факторе. В условиях современного рынка, где цепочки поставок нестабильны, а требования клиентов к уровню сервиса только растут, человеческого ресурса становится недостаточно. Подводя итог, переход на DS позволяет:

  • Освободить планировщика от рутины, превратив его в аналитика, который выбирает лучшие сценарии из предложенных системой.
  • Сделать производство прозрачным: каждый участник процесса — от директора до мастера смены — видит актуальное и выполнимое расписание.
  • Гарантировать прибыль: за счет минимизации простоев и точного соблюдения сроков отгрузки.

Если ваше производство переросло возможности Excel, а плановик тратит 80% времени на «перерисовывание» графиков — это верный сигнал того, что пора внедрять DS-контур. Автоматизация детального планирования — это та самая «последняя миля», которая превращает стратегические планы компании в реальную готовую продукцию на складе.

Авторы:
Николай Мамонов, директор продуктов Knowledge Space
Рената Луконина, владелец продукта Графикование производства, Knowledge Space
