MTO и MTS: производство под заказ и на склад

MTS (make to stock, производство на склад) и MTO (make to order, производство под заказ) - две стратегии запуска производства. В MTS выпуск планируют по прогнозу спроса до получения заказа клиента, а в MTO - после подтверждённого заказа.

MTO и MTS: в чём разница

Обе стратегии отвечают на один вопрос: что служит сигналом к выпуску продукции. При MTS предприятие производит типовые позиции заранее, опираясь на прогноз, а фактический заказ клиента закрывается из запаса готовой продукции. При MTO заказ сначала фиксирует конкретную потребность, после чего предприятие запускает изготовление или завершает предусмотренные заказом операции.

Разница влияет не только на склад. Она определяет горизонт и объект планирования, структуру запасов, допустимый срок выполнения заказа и главный риск. Поэтому MTO и MTS разумно выбирать не для предприятия целиком, а для конкретных продуктовых групп и участков цепочки создания продукта.

КритерийMTS - производство на складMTO - производство под заказ
Что запускает выпускПрогноз спроса и план пополненияПодтверждённый заказ клиента
ЗапасЕсть запас готовой продукции; его уровень нужно планироватьЗапас готовой продукции обычно минимален; заранее могут поддерживаться сырьё и компоненты
Срок выполнения заказаКороче для клиента, если товар есть на складеДлиннее: производственные операции начинаются после заказа
Основной рискИзлишний запас, списания и дефицит при ошибке прогнозаПерегрузка мощностей и нарушение обещанного срока выполнения заказа
Фокус планированияПрогноз спроса, запасы и пополнениеПортфель заказов, загрузка мощностей и сроки

ATO и ETO: смежные стратегии

Между полностью прогнозным и полностью заказным производством есть промежуточные варианты. ATO (assemble to order, сборка под заказ) предполагает, что компоненты или узлы готовят заранее, а финальную конфигурацию собирают после получения заказа. ETO (engineer to order, проектирование под заказ) начинается ещё раньше: после заказа выполняют инженерную разработку или адаптацию продукта, а затем его производят.

Эти стратегии показывают, что выбор не сводится к двум крайностям. Компания может заранее закупать универсальные компоненты, собирать стандартные позиции на склад и одновременно вести часть продукции под индивидуальные заказы. Ключевым становится место, где прогноз перестаёт управлять потоком и начинается выполнение конкретного заказа.

Точка разделения заказа

Точка разделения заказа (customer order decoupling point) - граница в производственно-логистическом потоке между действиями по прогнозу и действиями под конкретный заказ. До этой точки предприятие формирует план без привязки к определённому клиенту, после неё продукт или производственная операция уже связаны с заказом.

При MTS точка разделения находится ближе к готовой продукции: выпуск выполняется заранее, а заказ клиента в основном инициирует отбор и отгрузку со склада. При MTO она сдвигается к началу производственного процесса: после заказа нужно запланировать изготовление, проверить доступность ресурсов и назначить срок завершения. Положение точки влияет на баланс между запасом и временем ожидания клиента.

Как стратегия влияет на планирование

Для MTS основой служат прогноз спроса и параметры запасов. План должен определить объём выпуска до фактических заказов так, чтобы поддерживать доступность товара и не создавать избыточный остаток. Поэтому критичны качество прогноза, правила пополнения, размеры партий и ограничения хранения.

Для MTO в центре планирования находится портфель подтверждённых заказов. Нужно проверить загрузку оборудования и персонала, наличие сырья, длительность операций и переналадок, а затем обещать реалистичный срок. План МТО - это расписание выполнения заказов с учётом доступных мощностей и зависимостей, а не пополнение готового запаса по прогнозу.

Пример: разные стратегии на одном предприятии

Предприятие может выпускать серийную стандартную продукцию по MTS: такие позиции производят партиями на основании прогноза и размещают на складе для быстрой отгрузки. Для редких модификаций того же продукта используется MTO: заказ клиента определяет конфигурацию и запускает производство, поэтому готовые изделия заранее не накапливают.

При этом сырьё или универсальные компоненты для обеих групп могут закупаться заранее. Такое сочетание позволяет не выбирать одну стратегию для всего ассортимента: стабильные позиции обслуживаются из запаса, а вариативные или редко заказываемые выпускаются под конкретную потребность. Граница между подходами задаётся точкой разделения заказа.

Типичные ошибки при выборе MTO и MTS

  • Одна стратегия для всего ассортимента. У разных товарных групп различаются предсказуемость спроса, стоимость хранения, допустимый срок поставки и требования к конфигурации, поэтому единое правило обычно создаёт лишний запас или длинные сроки.
  • MTS для нестабильного спроса без регулярного пересмотра прогноза и запасов. Ошибка быстро превращается в избыток одних позиций и дефицит других, поскольку выпуск начинается до подтверждения спроса заказом.
  • MTO без контроля загрузки мощностей. Если заказ принимается без проверки доступных ресурсов и длительности операций, предприятие накапливает очередь и обещает клиенту срок, который производственный план не может выдержать.

Как это устроено в Knowledge Space

На платформе Knowledge Space план производства строится с учётом ограничений мощностей, сырья и переналадок в решении «Графикование производства» (DS), а планы закупок и запасов формируются в решении «Планирование цепей поставок» (SP). Для MTO это позволяет увязывать заказы со свободной мощностью и сроками, а для MTS - согласовывать выпуск с планом пополнения и запасами.

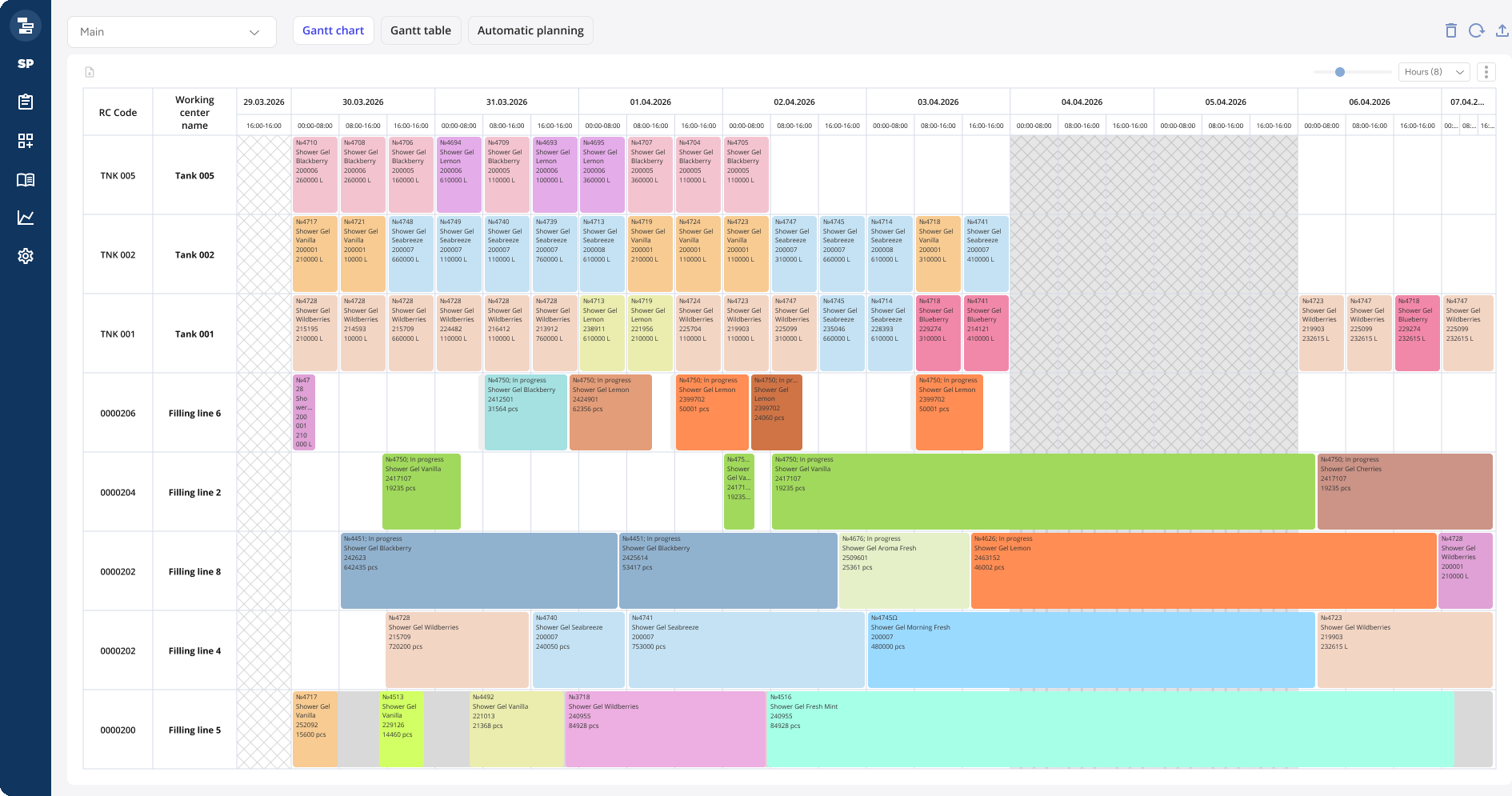

MTO и MTS: график производства по оборудованию и времени в Knowledge Space
График производства в Knowledge Space: распределение производственных заказов по оборудованию и времени

Подробнее - решение «Графикование производства» и решение «Планирование цепей поставок».

Смежные термины

MRP - расчёт потребности в материалах под план производства с учётом спецификаций, запасов и открытых заказов.

Управление запасами - правила планирования и контроля запасов, особенно важные для стратегии MTS.

Demand planning - прогнозирование спроса, которое формирует основу для выпуска продукции по MTS.

FAQ

Что такое MTO и MTS?

MTO (make to order) - производство под подтверждённый заказ клиента, а MTS (make to stock) - производство на склад по прогнозу спроса. Главное различие - момент, когда конкретный заказ начинает определять выпуск продукции.

Чем производство под заказ отличается от производства на склад?

При производстве на склад выпуск начинается по прогнозу, поэтому готовый товар можно отгрузить быстрее, но возникает риск лишнего запаса. При производстве под заказ выпуск запускают после заказа клиента, поэтому запас готовой продукции ниже, а срок выполнения заказа обычно длиннее.

Что такое точка разделения заказа?

Точка разделения заказа - место в потоке, где планирование по прогнозу сменяется выполнением под конкретный заказ клиента. Её положение определяет, какой запас создаётся заранее и какие операции начинаются только после получения заказа.

Как выбрать стратегию MTO или MTS?

MTS обычно подходит для стандартной продукции со сравнительно предсказуемым спросом и требованием быстрой отгрузки. MTO применяют, когда продукт выпускают под конкретный заказ, спрос менее предсказуем или хранить готовый товар нецелесообразно; на одном предприятии стратегии могут сочетаться по группам продукции.
